Dự án cấp điện từ lưới điện quốc gia cho huyện Côn Đảo (tỉnh Bà Rịa - Vũng Tàu trước đây), nay là đặc khu Côn Đảo, TP. Hồ Chí Minh, vừa được Tập đoàn Điện lực Việt Nam tổ chức khánh thành sáng 19/12. Dự án được đánh giá là nền tảng hạ tầng năng lượng then chốt, tạo điều kiện tiên quyết để phát triển Côn Đảo theo hướng hiện đại, xanh và bền vững. Đồng chí Uông Quang Huy - Phó Chủ tịch Công đoàn Điện lực Việt Nam thay mặt Công đoàn Điện lực Việt Nam dự lễ khánh thành.
Đây cũng là một trong những dự án, công trình điện có quy mô lớn, ý nghĩa chào mừng Đại hội Đại biểu toàn quốc lần thứ XIV của Đảng. Trước đó, ngày 2/9/2025, EVN/EVNPMB3 đã tổ chức đóng điện thành công dự án, chào mừng kỷ niệm 80 năm Cách mạng Tháng Tám thành công và Quốc khánh nước Cộng hòa xã hội chủ nghĩa Việt Nam (2/9/1945 – 2/9/2025).
Nhân dịp khánh thành Dự án cấp điện từ lưới điện quốc gia cho đặc khu Côn Đảo, đồng chí Trương Tấn Sang - nguyên Chủ tịch nước đã gửi lẵng hoa chúc mừng.
Dự lễ khánh thành, có đồng chí Nguyễn Phước Lộc - Phó Bí thư Thành ủy TP. HCM, Chủ tịch Ủy ban Mặt trận Tổ quốc Việt Nam (MTTQVN) TP.HCM; đồng chí Hồ Thị Cẩm Đào - Phó Bí thư Thành ủy Cần Thơ, Chủ tịch Ủy ban MTTQVN TP. Cần Thơ; đồng chí Nguyễn Thị Yến - nguyên Phó Bí thư Thường trực, nguyên Trưởng đoàn Đại biểu Quốc hội tỉnh Bà Rịa - Vũng Tàu, đại biểu Quốc hội khóa XV. Cùng dự có đại diện các Bộ: Quốc phòng, Công an, Công Thương, Tài chính, Xây dựng, Nông nghiệp và Môi trường.
Về phía EVN có đồng chí Cao Quang Quỳnh - Thành viên Hội đồng thành viên EVN, đồng chí Nguyễn Tài Anh - Phó Tổng giám đốc EVN, đồng chí Uông Quang Huy - Phó Chủ tịch Công đoàn Điện lực Việt Nam, đồng chí Võ Quang Lâm - nguyên Phó Tổng giám đốc EVN. Cùng dự, có đại diện các ban chuyên môn EVN, Ban Quản lý dự án Điện 3 (EVNPMB3), Tổng công ty Điện lực TP.HCM (EVNHCMC), Tổng công ty Điện lực miền Nam (EVNSPC), đại diện các đơn vị Tư vấn Thiết kế, Tư vấn giám sát, các nhà thầu thi công xây dựng, các nhà thầu, đơn vị tham gia hỗ trợ thi công đường dây và đông đảo người dân đặc khu Côn Đảo.

Các đại biểu tham dự buổi lễ
Dự án Cấp điện từ lưới điện quốc gia cho đặc khu Côn Đảo được EVN triển khai thi công từ tháng 12/2024. Tuyến đường dây được hoàn thành sẽ đảm bảo cấp điện cho đặc khu Côn Đảo với tổng công suất khoảng 29MW vào năm 2026, 55MW vào năm 2030 và 90MW vào năm 2035. Công trình đáp ứng nhu cầu phát triển kinh tế - xã hội, bảo đảm quốc phòng – an ninh và nâng cao đời sống nhân dân; thay thế các nguồn phát điện diesel tại chỗ, giảm chi phí sản xuất điện, hạn chế phát thải khí nhà kính, góp phần thực hiện cam kết giảm phát thải và phát triển bền vững của Việt Nam.
Đồng chí Uông Quang Huy - Phó Chủ tịch Công đoàn Điện lực Việt Nam (ngoài cùng, bên trái) dự lễ khánh thành
Việc triển khai thành công dự án đã khẳng định năng lực triển khai các công trình năng lượng quy mô lớn, công nghệ hiện đại, trong điều kiện thi công phức tạp, khắc nghiệt trên biển. Đồng thời, là bước ngoặt quan trọng trong việc hiện thực hóa chiến lược phát triển hạ tầng năng lượng quốc gia, thể hiện quyết tâm của Chính phủ, ngành Điện và các đơn vị tham gia dự án trong việc chăm lo, phát triển hạ tầng cho khu vực biển đảo, vùng biên giới – hải đảo của Tổ quốc.
Các đại biểu thực hiện nghi thức cắt băng khánh thành Dự án cấp điện từ lưới điện quốc gia cho đặc khu Côn Đảo
Mức độ phức tạp bậc nhất
Theo Phó Tổng giám đốc EVN Nguyễn Tài Anh, trong 9 tháng thi công, EVN và các đơn vị trên công trường đã gặp rất nhiều khó, thách thức tưởng chừng không thể vượt qua, từ điều kiện địa hình, địa chất, thi công trên biển sóng to, gió lớn thường xuyên; mặt bằng thi công rất hạn chế trong điều kiện phải tuân thủ nghiêm ngặt quy định về bảo vệ rừng; đường thi công dài, dốc, khúc khuỷu. Cùng đó là hàng loạt khó khăn trong đền bù, giải phóng mặt bằng, vận chuyển vật tư, vật liệu đến các vị trí thi công... Tuy nhiên, với bề dầy kinh nghiệm cùng tinh thần quyết tâm cao, nỗ lực lớn của EVN, Ban Quản lý dự án điện 3 và các đơn vị tư vấn, các nhà thầu tham gia, đã đưa dự án hoàn thành vượt gần 3,5 tháng so với tiến độ đề ra.
Phó Tổng giám đốc EVN Nguyễn Tài Anh phát biểu tại buổi lễ
Trong suốt quá trình triển khai dự án, EVN luôn nhận được sự quan tâm đặc biệt của Chính phủ, Thủ tướng Chính phủ, các Phó Thủ tướng, Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, Văn phòng Chính phủ, các Bộ ngành trung ương, các cấp chính quyền địa phương, sự ủng hộ của người dân. Đại diện Chủ đầu tư, Phó Tổng giám đốc EVN Nguyễn Tài Anh trân trọng gửi lời cảm ơn đến tất cả các cấp chính quyền từ trung ương đến địa phương, người dân tại các tỉnh thành nơi công trình đi qua, cùng tập thể các nhà thầu thi công đã “xuyên đêm bám biển, kéo cáp vượt trùng khơi” đưa dự án về đích.
Việc hoàn thành đóng điện dự án vào ngày 04/9/2025 đã thay thế hoàn toàn nguồn điện Diesel truyền thống trên đảo bằng nguồn điện lưới quốc gia. Đây là sự kiện có ý nghĩa vô cùng to lớn, một dấu mốc lịch sử trong phát triển kinh tế xã hội, bảo đảm an ninh, quốc phòng và chủ quyền biển đảo quốc gia, góp phần làm đẹp thêm hình ảnh ngành Điện lực Việt Nam luôn cống hiến hết mình vì dòng điện cho đất nước, cho nhân dân - Phó Tổng giám đốc EVN Nguyễn Tài Anh nhấn mạnh.
Hướng tới xây dựng đặc khu sinh thái chất lượng cao

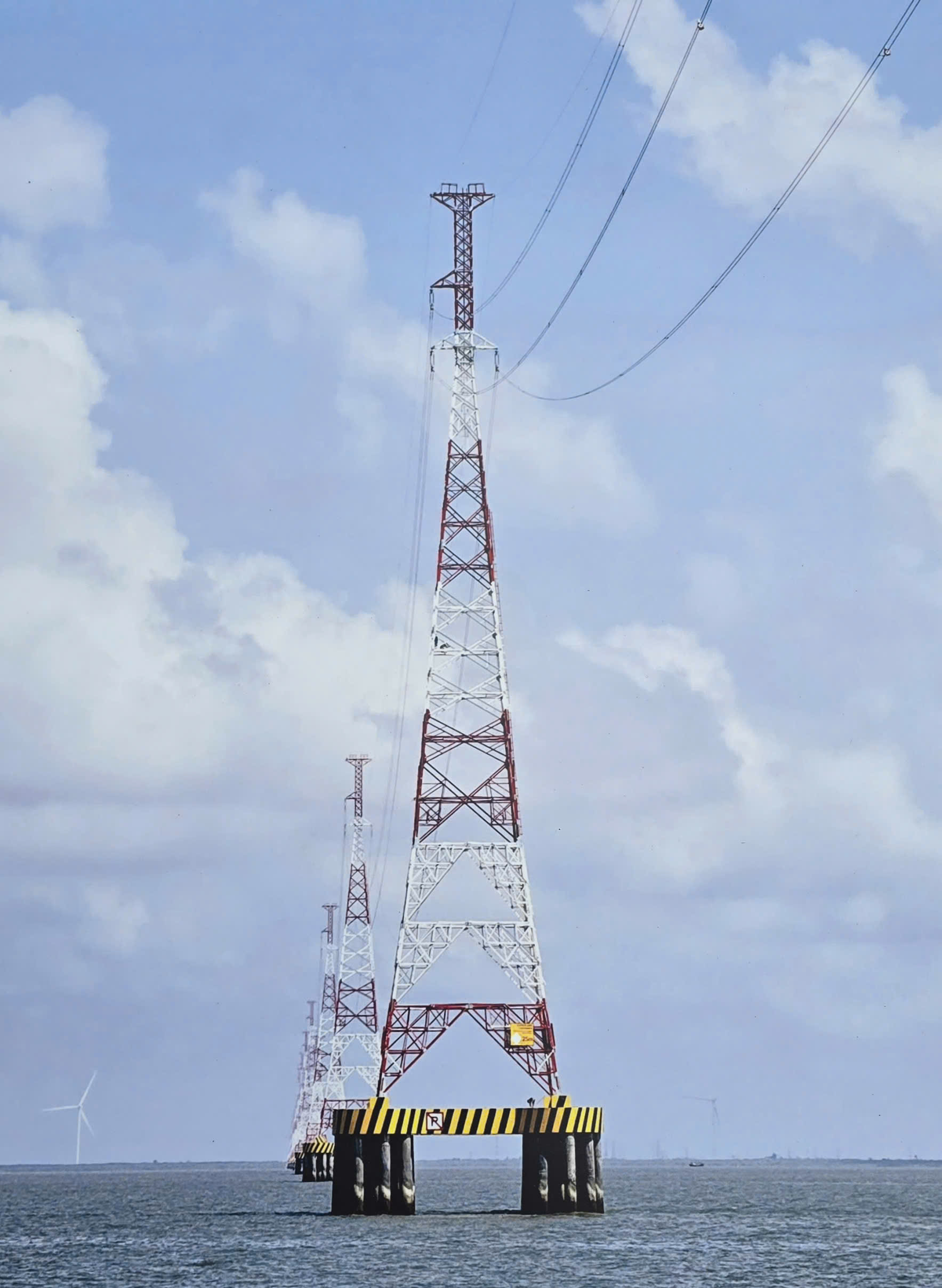

Lưới điện quốc gia vượt trùng khơi đến với người dân đặc khu Côn Đảo
Tại lễ khánh thành, đồng chí Nguyễn Văn Mạnh - Phó Chủ tịch đặc khu Côn Đảo đại diện cho chính quyền và nhân dân địa phương bày tỏ niềm vui mừng khi điện lưới quốc gia đến với hòn đảo tiền tiêu của Tổ quốc. Thay mặt chính quyền đặc khu, đồng chí Nguyễn Văn Mạnh trân trọng gửi lời cảm ơn sâu sắc đến nhân dân phường Vĩnh Châu, TP. Cần Thơ (trước đây là huyện Vĩnh Châu), đặc biệt là những hộ dân đã bàn giao mặt bằng để dự án được hoàn thành sớm hơn dự kiến. Đồng thời, lãnh đạo đặc khu ghi nhận và cảm ơn Tập đoàn Điện lực Việt Nam cùng các nhà thầu đã vượt muôn vàn gian nan đưa dự án về đích, cũng như đã dành kinh phí ủng hộ thực hiện công tác an sinh xã hội tại địa phương.
Đồng chí Nguyễn Văn Mạnh - Phó Chủ tịch đặc khu Côn Đảo phát biểu
“Chúng tôi quyết tâm xây dựng Côn Đảo trở thành đặc khu sinh thái chất lượng cao, đảo xanh, thông minh và sử dụng năng lượng sạch. Địa phương sẽ tạo điều kiện thuận lợi hơn nữa để nhân dân an tâm đầu tư phát triển kinh tế gia đình, góp phần giữ vững an ninh trật tự trên đảo tiền tiêu của Tổ quốc" - Phó Chủ tịch đặc khu Côn Đảo khẳng định.
Đồng chí Phạm Quang Nhật - Giám đốc Sở Công Thương TP.HCM phát biểu
Theo Giám đốc Sở Công Thương TP.HCM Phạm Quang Nhật, sự kiện khánh thành Dự án cấp điện từ lưới điện quốc gia cho Côn Đảo không chỉ đặc biệt quan trọng đối với đặc khu Côn Đảo, mà cả sự phát triển chung của TP. Hồ Chí Minh trong giai đoạn mới. Đây là hạ tầng năng lượng then chốt, là điều kiện tiên quyết để Thành phố định hướng không gian phát triển của Côn Đảo theo hướng hiện đại, xanh và bền vững, hình thành các mô hình phát triển mới dựa trên du lịch chất lượng cao, dịch vụ thương mại, kinh tế số, kinh tế xanh. Nguồn điện ổn định sẽ tạo điều kiện thuận lợi để Côn Đảo thu hút các nhà đầu tư chiến lược, phát triển hạ tầng dịch vụ, y tế, giáo dục, logistic..., góp phần quan trọng trong việc củng cố tiềm lực quốc phòng, an ninh.
Nhân dịp Lễ khánh thành Dự án cấp điện từ điện lưới quốc gia cho đặc khu Côn Đảo, Tập đoàn Điện lực Việt Nam và đại diện các nhà thầu đã trao tặng kinh phí ủng hộ đặc khu Côn Đảo để thực hiện công tác an sinh xã hội, với tổng số tiền 500 triệu đồng.

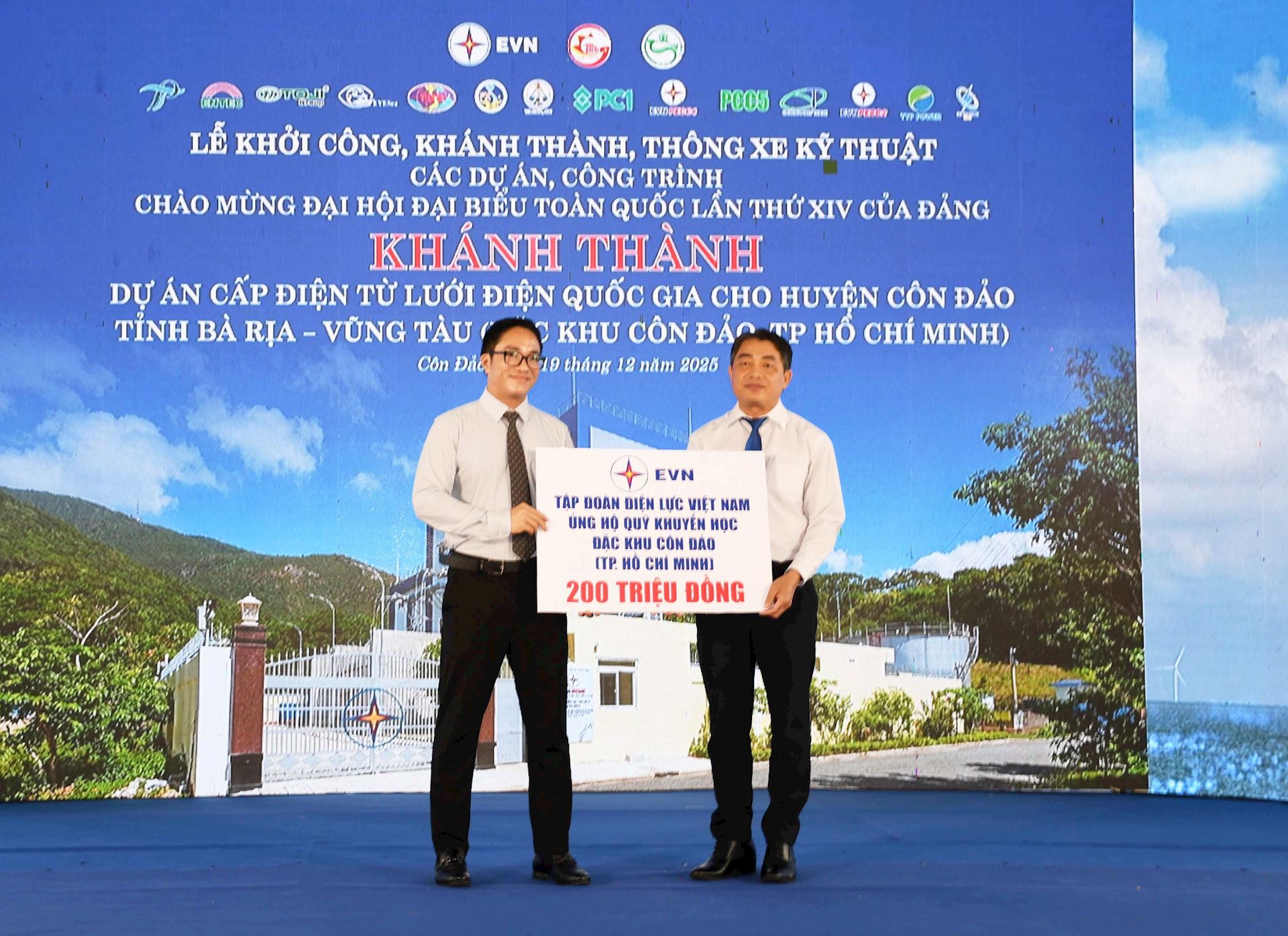

Thành viên Hội đồng thành viên EVN Cao Quang Quỳnh (bên trái) trao biểu trưng hỗ trợ đặc khu Côn Đảo 200 triệu đồng

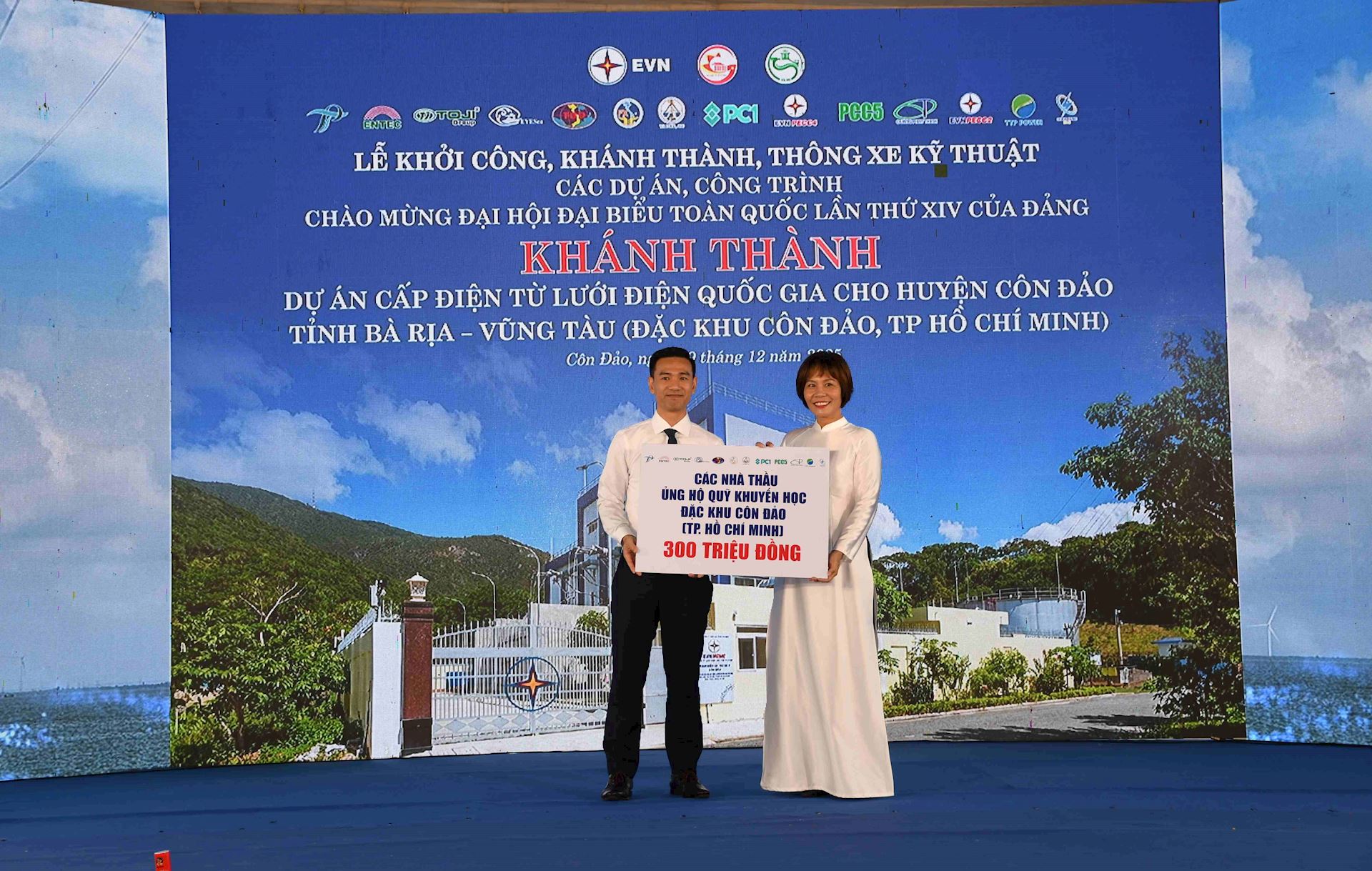

Tổng giám đốc Công ty CP Tập đoàn PC1 Vũ Ánh Dương (bên trái) đại diện Nhà thầu trao biểu trưng hỗ trợ đặc khu Côn Đảo 300 triệu đồng
|
Dự án Cấp điện từ lưới điện quốc gia cho đặc khu Côn Đảo:
* Chủ đầu tư: Tập đoàn Điện lực Việt Nam.
* Quy mô dự án: Đường dây cấp điện áp 110kV, tổng chiều dài 103,7km, trong đó tuyến cáp ngầm xuyên biển dài 77,7km.
* Tổng mức đầu tư: 4.923 tỷ đồng
* Một số mốc tiến độ chính:
- Triển khai thi công: tháng 12/2024
- Hoàn thành kéo dải cáp toàn tuyến: 12/8/2025
- Hoàn thành mở rộng trạm biến áp 220kV Vĩnh Châu (TP Cần Thơ): 05/8/2025
- Đóng điện thử nghiệm toàn tuyến: 18h42 ngày 22/8/2025.
- Đóng điện: 19h09 ngày 02/9/2025.
|
Tác giả: Lê Na
