Ngày 27/9, Đường dây và Trạm biến áp 110 kV Nam Thành phố (TBA Lào Cai 3) chính thức được đóng điện, đưa vào vận hành sau hơn 9 tháng thi công. Ngay sau khi vận hành, công trình đã phát huy hiệu quả khi san tải khoảng 13 MW cho TBA 110 kV Lào Cai và khoảng 2 MW cho TBA Tằng Loỏng, đồng thời tạo thêm năng lực đáp ứng nhu cầu phụ tải trong những năm tới.

Đại diện các đơn vị thực hiện đóng điện, đưa Đường dây và Trạm biến áp 110 kV Nam Thành phố vào vận hành
Dự án do Tổng công ty Điện lực miền Bắc làm chủ đầu tư, Ban Quản lý Dự án Lưới điện quản lý; Công ty CP Xây dựng Hùng An thi công và Công ty Điện lực Lào Cai tiếp nhận quản lý, vận hành.
Theo hồ sơ thiết kế được EVNNPC phê duyệt, dự án có tổng mức đầu tư khoảng 86,97 tỷ đồng, gồm Trạm biến áp 110 kV quy mô lâu dài 2x40 MVA, giai đoạn hiện tại lắp đặt 1 máy biến áp 40 MVA và 0,3118 km đường dây 110 kV mạch kép. Công trình được đầu tư đồng bộ hệ thống 110 kV, 35 kV, 22 kV, bảo vệ, đo đếm, điều khiển, giám sát và phòng cháy, chữa cháy tự động.
Hiệu quả vận hành đã thể hiện rõ ngay sau khi đóng điện. Trước đó, TBA 110 kV Lào Cai mang tải khoảng 68 MW; sau khi thực hiện phương thức kết dây và san tải qua TBA Nam Thành phố, mức phụ tải giảm còn khoảng 55 MW, giảm 13 MW. TBA Tằng Loỏng cũng được san tải khoảng 2 MW.
Theo ông Nguyễn Ngọc Trung, Giám đốc Xí nghiệp Lưới điện cao thế Lào Cai, công trình giúp đơn vị chủ động, linh hoạt hơn trong các phương án kết dây trung áp, giảm áp lực cho các máy biến áp tại TBA 110 kV Lào Cai và Tằng Loỏng.
“Việc tách bớt các lộ ra đường dây và cân bằng lại phụ tải sẽ làm giảm tổn thất kỹ thuật, nâng cao đáng kể chỉ số độ tin cậy cung cấp điện (SAIDI, SAIFI) cho khu vực phường Cam Đường, xã Gia Phú và lân cận”, ông Trung cho biết.

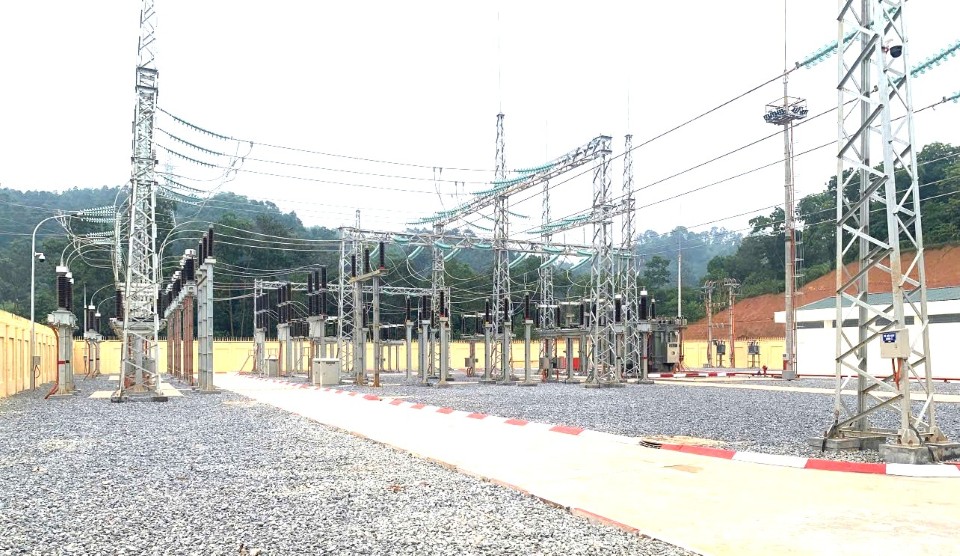

Hệ thống thiết bị tại Trạm biến áp 110 kV Nam Thành phố được đầu tư đồng bộ, đáp ứng yêu cầu vận hành an toàn, linh hoạt
Không chỉ giải quyết yêu cầu san tải trước mắt, TBA Nam Thành phố còn tạo nền tảng để lưới điện thích ứng với tốc độ phát triển phụ tải tại khu vực phường Cam Đường, xã Gia Phú và lân cận.
Đáng chú ý, Khu công nghiệp Cam Đường có quy mô 196,3 ha, tổng vốn đầu tư 1.996 tỷ đồng, được định hướng phát triển các ngành sản xuất sạch, công nghệ cao, cơ khí, chế tạo, điện tử, chế biến và logistics. Giai đoạn 1 của dự án có quy mô 90 ha, dự kiến hoàn thành và đưa vào sử dụng trong quý III/2028.
Trong bối cảnh đó, việc bổ sung một trạm 110 kV công suất 40 MVA góp phần chuẩn bị hạ tầng năng lượng cho quá trình hình thành các phụ tải mới, đồng thời tăng khả năng dự phòng và điều chỉnh phương thức vận hành khi nhu cầu sử dụng điện gia tăng.
TBA Nam Thành phố được thiết kế theo mô hình không người trực, tích hợp hệ thống điều khiển, giám sát từ xa và kết nối với Trung tâm Điều khiển xa khu vực Lào Cai. Hệ thống SCADA và các thiết bị bảo vệ, điều khiển giúp nhân viên Điện lực theo dõi trạng thái thiết bị, thông số vận hành và chủ động xử lý theo phương thức được phê duyệt.

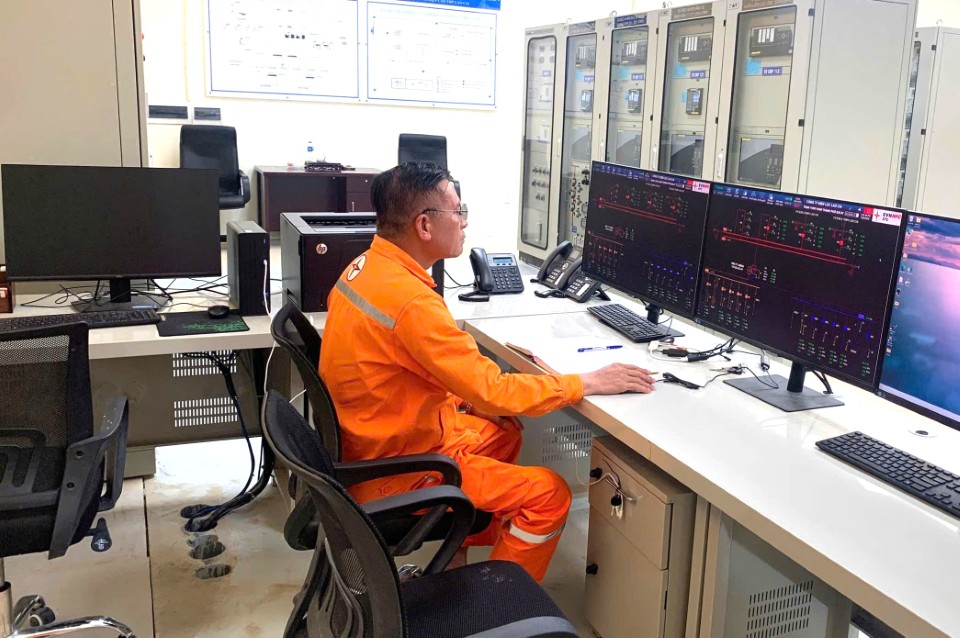

Nhân viên Điện lực Lào Cai giám sát hệ thống điều khiển tại Trạm biến áp 110 kV Nam Thành phố, góp phần nâng cao tính chủ động trong vận hành lưới điện
Ông Vũ Duy Khương, Phó Giám đốc Công ty Điện lực Lào Cai, cho biết công trình là một “mắt xích” quan trọng trong san tải và dự phòng cho vùng phụ tải phường Cam Đường, xã Gia Phú và khu vực lân cận.
“Thời gian tới, Công ty tiếp tục chỉ đạo Trung tâm Điều khiển xa kết nối, theo dõi sát sao công suất máy biến áp 40 MVA, chủ động các phương án điều đổi lộ và chuyển nấc vận hành để tối ưu hóa nguồn điện, phục vụ tốt nhất cho nhu cầu phát triển kinh tế - xã hội của địa phương”, ông Khương nói.
Từ hiệu quả san tải 13 MW tại TBA Lào Cai và khoảng 2 MW tại TBA Tằng Loỏng, TBA Nam Thành phố đang cho thấy vai trò của một công trình không chỉ giải quyết áp lực vận hành hiện tại mà còn đi trước một bước về hạ tầng điện, tạo nền tảng phục vụ các phụ tải mới và sự phát triển kinh tế - xã hội của khu vực trong những năm tới.
Tác giả: Nguyễn Hiền
