Lãnh đạo Tổng công ty Điện lực miền Nam bám sát tiến độ trên các công trường, chuẩn bị đóng điện các dự án trọng điểm 110kV

29/09/2025 09:47:40 AM 96 lượt xem
Trong tuần lễ cuối cùng của tháng 9/2025, lãnh đạo Tổng công ty Điện lực miền Nam (EVNSPC) tiếp tục đến hiện trường đôn đốc, nắm bắt tiến độ, bám sát công trường tại các tỉnh/thành phía Nam, chỉ đạo để các hạng mục công việc triển khai nhanh hơn, đảm bảo tiến độ đề ra.

Tính riêng trong tháng 9/2025, Biển Đông đã ghi nhận 4 cơn bão gồm Tapah, Mitag, Ragasa, Bualoi cùng với một áp thấp nhiệt đới. Bão xuất hiện làm ảnh hưởng đến thời tiết trong đất liền, liên tục những đợt mưa to đã tác động đến quá trình thi công lưới điện. Một mặt triển khai phương án phòng chống thiên tai, mặt khác lãnh đạo EVNSPC vẫn bám công trường, nỗ lực điều hành các dự án đầu tư xây dựng (ĐTXD) trên địa bàn các tỉnh/thành phía Nam.

Tiếp tục bám sát công trường để đóng điện đúng tiến độ

Theo kế hoạch, Thành viên HĐTV Lê Hoàng Oanh kiểm tra hiện trường xây dựng mới Trạm biến áp 110kV Thành Công 2 và xây dựng mới tuyến dây đấu nối Trạm 110kV Thành Công 2, 2 mạch – tỉnh Tây Ninh; kiểm tra hiện trường đường dây 110kV đấu nối Trạm 110kV Phước Đông 5&6 (220kV Tây Ninh 2 – 220kV Phước Đông).

Lãnh đạo Tổng công ty Điện lực miền Nam bám sát tiến độ trên các công trường, chuẩn bị đóng điện các dự án trọng điểm 110kV

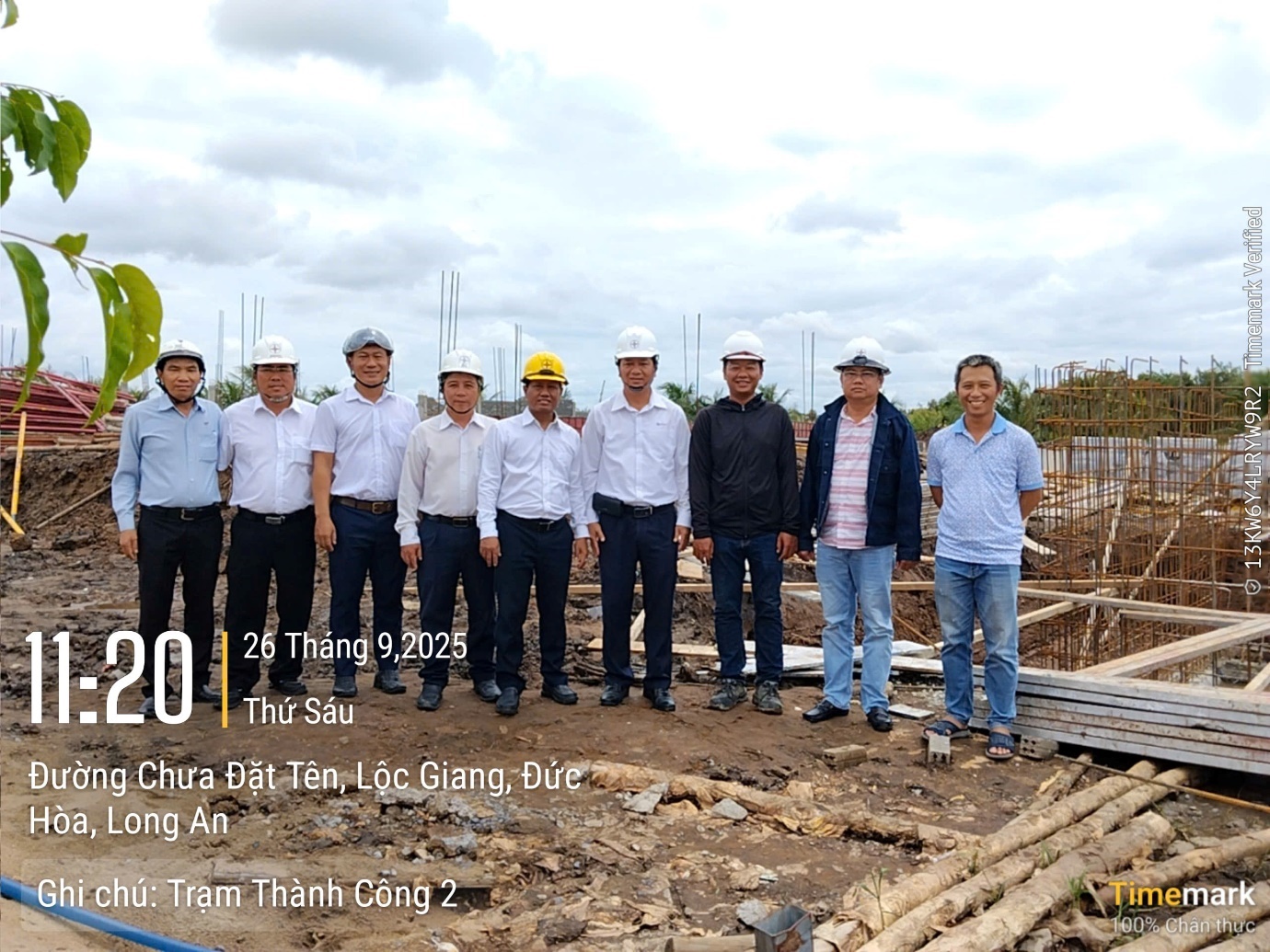

Thành viên HĐTV Lê Hoàng Oanh (thứ 4 bên phải) kiểm tra công thi trên địa bàn tỉnh Tây Ninh
(Ảnh: Hoàng Danh - PCTN).

Tại Cà Mau, Phó Tổng Giám đốc Lâm Xuân Tuấn kiểm tra hiện trường công trình Trạm biến áp 110kV Thới Bình và đường dây đấu nối. Các công trình khác tại Cà Mau mà Phó Tổng Giám đốc cũng đã đến nắm bắt tình hình gồm: “Xuất tuyến đường dây 110kV mạch kép từ Trạm 220kV Năm Căn” và “Công trình xuất tuyến 4 mạch đường dây 110kV Trạm 220kV Năm Căn” cùng “Công trình lộ ra 110kV TBA 220kV Giá Rai (địa phận tỉnh Bạc Liêu cũ)”.

Lãnh đạo Tổng công ty Điện lực miền Nam bám sát tiến độ trên các công trường, chuẩn bị đóng điện các dự án trọng điểm 110kV 1

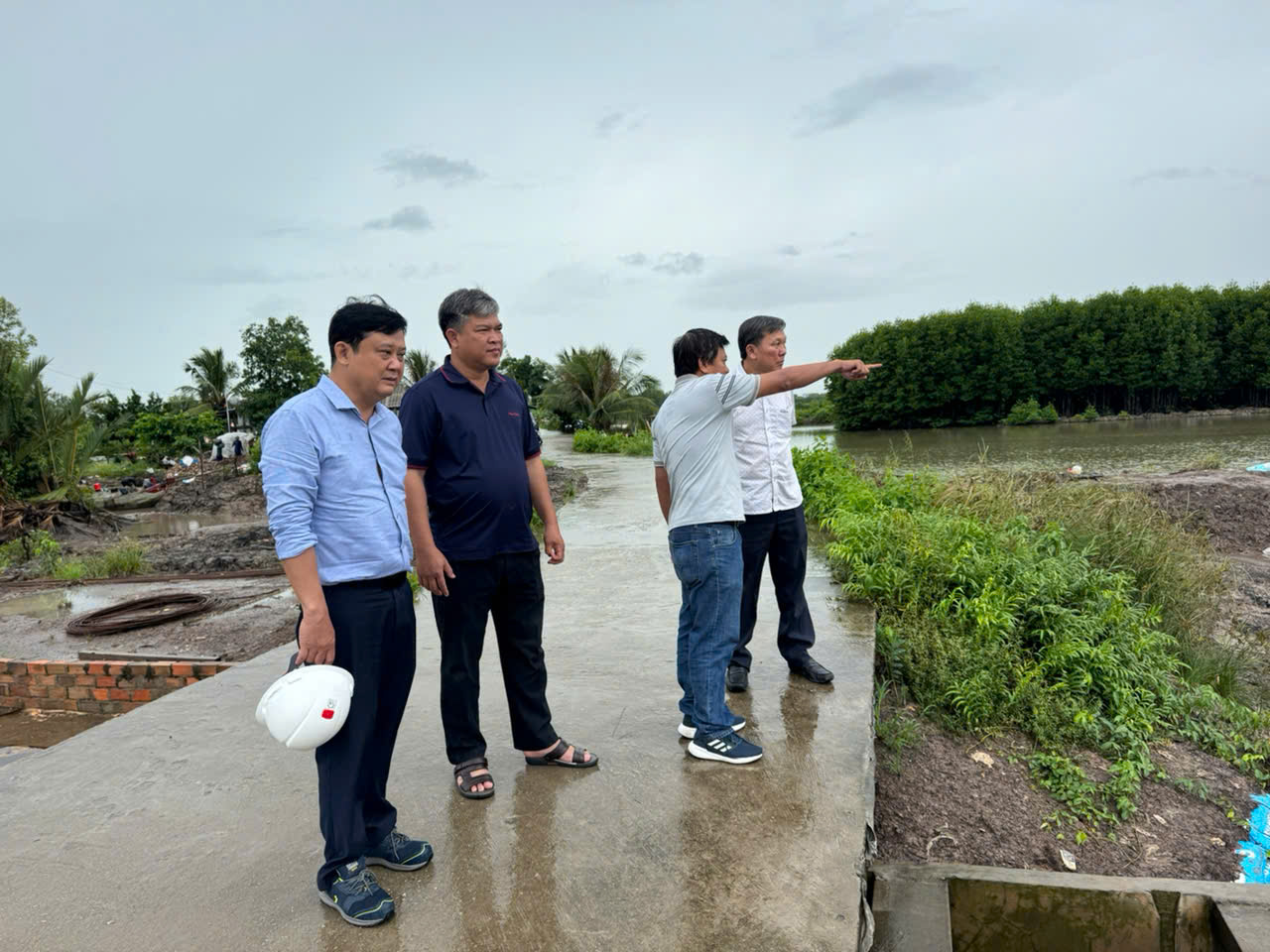

Phó Tổng Giám đốc Lâm Xuân Tuấn (thứ 1 bên phải), tại công trình, “Xuất tuyến đường dây 110kV mạch kép từ trạm 220kV Năm Căn, tỉnh Cà Mau (ảnh: Ngọc Ẩn – PCCM).

Với công trình “TBA 110kV Thới Bình và ĐZ đấu nối”, do thời tiết mưa liên tục bởi ảnh hưởng của Bão số 10 nên phần đường dây đấu nối, đơn vị thi công (ĐVTC) đang kéo dây khoảng néo 12-21, hiện tại còn 2/8 sợi cáp quang nữa sẽ hoàn tất, dự kiến nghiệm thu đóng điện ngày 30/9. Lãnh đạo EVNSPC đề nghị Ban QLDA Điện lực miền Nam chủ trì, phối hợp với ĐVTC, Công ty Thí nghiệm điện MN, PC Cà Mau, Tư vấn giám sát… khẩn trương hoàn tất các công việc cuối cùng để đóng điện công trình.

Đối với công trình “Lộ ra Giá Rai”, tại khoảng néo 5-27 hiện tại còn 4/8 sợi cáp quang; khoảng néo 27-33 đã kéo xong 1/8 sợi cáp quang, đang rải cáp mồi kéo dây dẫn. Tại móng trụ 66, ĐVTC đang xử lý phương án làm móng mới. Do thời tiết mưa liên tục, việc kéo dây bị chậm tiến độ. Dự kiến ngày 30/9 sẽ hoàn tất hai khoảng néo trên. Tuy nhiên, tại móng trụ 66 chưa thực hiện xong phần móng và dựng cột, nên phải chờ hoàn thành mới có thể đóng điện, dự kiến ngày 12/10/2025 công trình sẽ hoàn tất. Lãnh đạo EVNSPC đề nghị Ban QLĐMN tiếp tục bám sát, đôn đốc ĐVTC hoàn tất kéo dây, khẩn trương triển khai phương án xây dựng móng mới trụ 66, đảm bảo tiến độ công trình.

Tương tự, Phó Tổng Giám đốc Bùi Quốc Hoan cũng đã kiểm tra các công trình: Đường dây 110kV Trần Đề – Trạm 220kV Sóc Trăng; TBA 110kV Cờ Đỏ và đấu nối Trạm 110kV Cờ Đỏ.

Lãnh đạo Tổng công ty Điện lực miền Nam bám sát tiến độ trên các công trường, chuẩn bị đóng điện các dự án trọng điểm 110kV 2

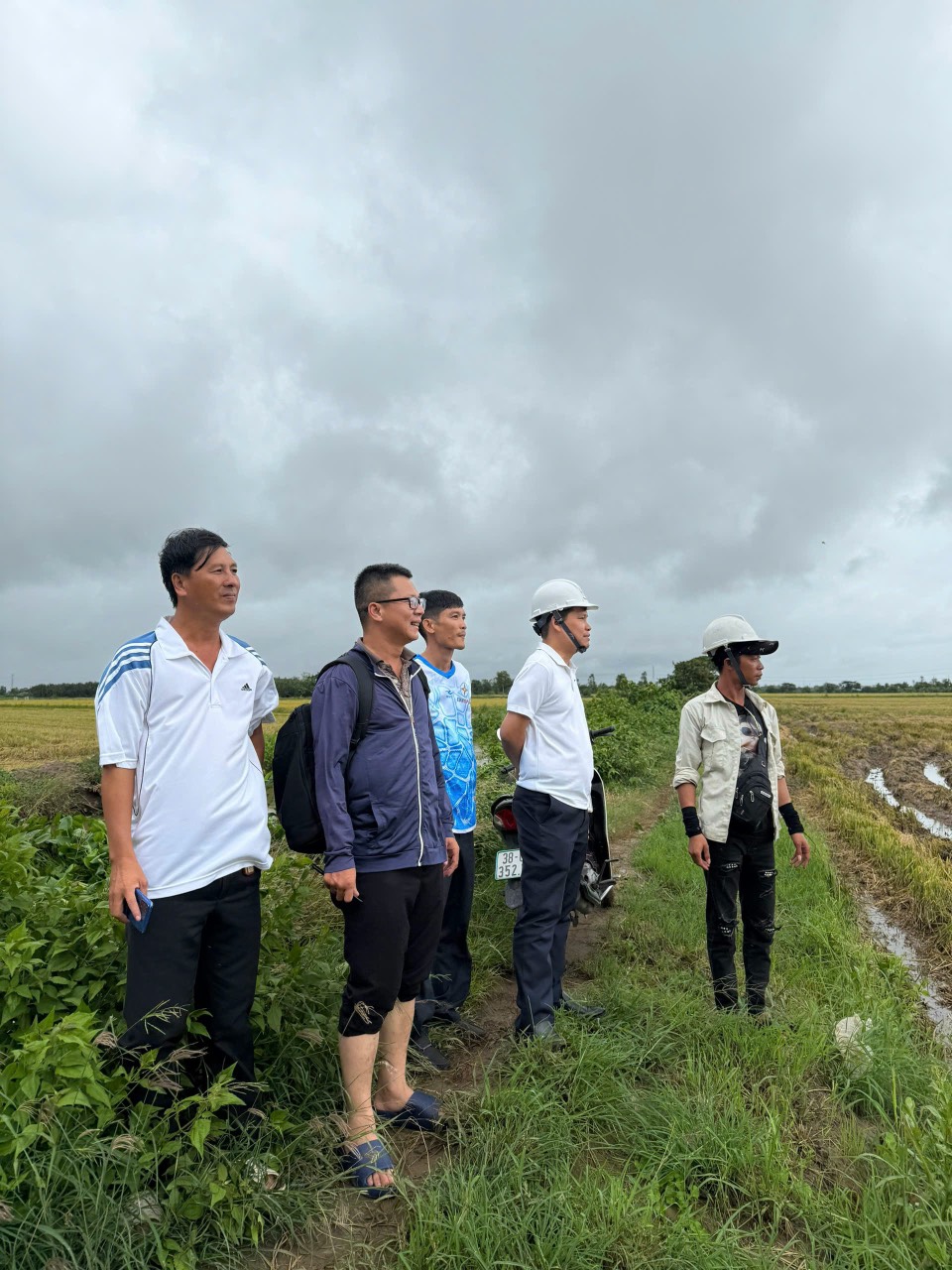

Phó Tổng Giám đốc Bùi Quốc Hoan (thứ 2 bên trái), kiểm tra hiện trường tại TP Cần Thơ
(ảnh: An Duy – PCTP).

Ngoài ra, Ban Quản lý đầu tư EVNSPC cũng đã phối hợp với các đơn vị liên quan kiểm tra hiện trường công trình xây dựng, công tác chuẩn bị đóng điện, nghiệm thu Trạm 110kV Thạnh Phước và ĐD 110kV Trạm 110kV Thạnh Phước – Trạm 220kV Tân Uyên; kiểm tra hiện trường công trình xây dựng, công tác chuẩn bị đóng điện, nghiệm thu Trạm 110kV Hồ Tràm và đường dây đấu nối; rà soát thực tế hiện trường dự án Trạm biến áp 110kV Thanh Bình và đường dây 110kV đấu nối; thẩm tra hiện trường phương án tuyến, vị trí dự án Trạm biến áp 110kV Cảng Phước Đông và đấu nối trạm Cảng Phước Đông.

Theo dự kiến, những ngày cuối tháng 9/2025, EVNSPC sẽ tổ chức đóng điện thêm 09 công trình ĐTXD lưới điện 110kV, nâng tổng số công trình đóng điện hoàn thành trong 10 tháng năm 2025 lên 87 công trình.

Tăng cường làm việc với lãnh đạo các tỉnh, thành tháo gỡ những khó khăn

Tuần qua, lãnh đạo EVNSPC cũng đã đăng ký làm việc với lãnh đạo các tỉnh, thành để tháo gỡ những khó khăn liên quan. Theo đó, Tổng Giám đốc Nguyễn Phước Đức cùng đoàn công tác EVNSPC đã đến làm việc với UBND tỉnh Tây Ninh, đánh giá tình hình cung cấp điện, công tác đầu tư xây dựng (ĐTXD) lưới điện năm 2025, đồng thời đưa ra phương án tháo gỡ khó khăn trong quá trình triển khai.

Lãnh đạo Tổng công ty Điện lực miền Nam bám sát tiến độ trên các công trường, chuẩn bị đóng điện các dự án trọng điểm 110kV 3
Đoàn công tác của EVNSPC làm việc tại UBND tỉnh Tây Ninh ngày 27/9 (ảnh: Hoàng Danh – PCTN)

Tổng Giám đốc Nguyễn Phước Đức cũng làm việc với đại diện Tổng công ty Truyền tải điện Quốc gia (EVNNPT) để phối hợp thực hiện đầu tư xây dựng lưới điện theo Quy hoạch điện VIII điều chỉnh giữa EVNNPT và EVNSPC.

Tại tỉnh Khánh Hòa, Phó Tổng Giám đốc Đào Hòa Bình làm việc với UBND tỉnh này về việc xử lý các khó khăn, vướng mắc của các công trình ĐTXD trên địa bàn (bao gồm cả phần Ninh Thuận cũ) do EVNSPC làm chủ đầu tư. Phó Tổng Giám đốc cũng đến làm việc với UBND tỉnh Vĩnh Long về nội dung tương tự.

Lãnh đạo Tổng công ty Điện lực miền Nam bám sát tiến độ trên các công trường, chuẩn bị đóng điện các dự án trọng điểm 110kV 4
Phó Tổng Giám đốc Đào Hòa Bình (thứ 3 hàng trên), sau khi làm việc với UBND tỉnh Khánh Hòa đã đến kiểm tra hiện trường công trình tại tỉnh Ninh Thuận cũ (ảnh: Hương Trà).

Ngoài ra, lãnh đạo EVNSPC còn chủ trì các cuộc họp như: kiểm điểm tình hình thực hiện công tác sửa chữa lớn (SCL) năm 2025 và tình hình triển khai kế hoạch SCL năm 2026; họp bàn kế hoạch cắt điện để thi công gói thầu số 10.1a công trình phân pha dây dẫn đường dây 110kV 178 Trảng Bàng 2 – Bến Cầu, Tây Ninh; góp ý về phương án kỹ thuật mở rộng 01 ngăn lộ 22kV tại TBA 110kV Lộc Châu phục vụ đấu nối Nhà máy thủy điện (NMTĐ) Đa Br'len, tỉnh Lâm Đồng; làm việc với Tư vấn AF về tình hình triển khai dự án KfW3.2 và đi thực địa tại An Giang.

Tại các cuộc họp, các buổi làm việc, lãnh đạo EVNSPC đã rà soát MBA 110kV 2x25MVA cung cấp cho công trình Lại Sơn, tỉnh An Giang; rà soát nhu cầu đầu tư lưới điện 110kV đáp ứng tiêu chí N-1 trên địa bàn tỉnh Đồng Nai; rà soát phương án đóng điện trung thế vào tuyến cáp ngầm 110kV để bảo vệ cáp ngầm thuộc công trình Đường dây 110kV Phú Quốc – Nam Phú Quốc; trao đổi về đầu tư cung cấp điện cho Khu công nghiệp Xuân Quế – Sông Nhạn của Nhà đầu tư Công ty Cổ phần KCN Xuân Quế./.

Tác giả: Lê Tám
Gửi email

Bình luận (0)

Gửi bình luận Ý kiến của bạn sẽ được xét duyệt trước khi đăng. Xin vui lòng gõ tiếng Việt có dấu

Các tin tức khác

Xem thêm

Giữ sáng niềm tin trong mưa lũ – Công ty Điện lực Cao Bằng cấp lại điện cho hơn 13.400 khách hàng NEW

Trong những ngày cuối tháng 9, đầu tháng 10/2025, mưa lớn kéo dài đã gây ngập lụt nghiêm trọng trên địa bàn nhiều phường, xã của tỉnh Cao Bằng, trong đó có các khu vực Bằng Giang, Bảo Lâm, Bảo Lạc, Quảng Hòa, … Nước lũ dâng cao đã ảnh hưởng trực tiếp đến hệ thống lưới điện, nhiều trạm biến áp, đường dây bị ngập úng, tiềm ẩn nguy cơ mất an toàn điện và gián đoạn cung cấp điện cho khách hàng.

Công ty Điện lực Sơn La chi viện Công ty Điện lực Hà Tĩnh khắc phục sự cố do bão số 10 NEW

Sáng ngày 30/9/2025, mặc dù trên địa bàn tỉnh Sơn La vẫn đang chịu ảnh hưởng của mưa lớn, nhiều tuyến đường sạt lở gây khó khăn trong đi lại, Công ty Điện lực Sơn La (PC Sơn La) vẫn quyết tâm tổ chức Đoàn công tác lên đường hỗ trợ Công ty Điện lực Hà Tĩnh khắc phục sự cố lưới điện do bão số 10 gây ra.

Đóng điện thành công dự án Đường dây 500 kV Lào Cai - Vĩnh Yên NEW

Vào lúc 23 giờ 12 phút ngày 30/9/2025, Tập đoàn Điện lực Việt Nam, Ban Quản lý dự án Điện 1 phối hợp các đơn vị liên quan trên công trường đã đóng điện thành công dự án Đường dây 500 kV Lào Cai - Vĩnh Yên, hoàn thành vượt tiến độ 8 tháng so với kế hoạch ban đầu theo Quyết định chủ trương đầu tư dự án đã được Thủ tướng Chính phủ phê duyệt. Đây là niềm vinh dự, tự hào của toàn bộ lực lượng kỹ sư, cán bộ nhân viên và người lao động trên công trường đã có nhiều cố gắng, nỗ lực liên tục; vượt qua rất nhiều khó khăn, vất vả, đặc biệt là trên địa hình đồi núi phức tạp, diễn biến thời tiết không thuận lợi trong phần lớn thời gian thi công. Trước đó, trong các ngày 29/9 và 30/9/2025, trạm biến áp 500 kV Lào Cai giai đoạn 2 và các ngăn lộ 500 kV tại trạm biến áp 500 kV Vĩnh Yên cũng đã được đóng điện thành công.

65 thành viên Đội xung kích PC Quảng Ninh lên đường hỗ trợ PC Nghệ An khắc phục lưới điện sau bão số 10 (Bualoi) NEW

Chiều ngày 29/9/2025, Đội xung kích PC Quảng Ninh gồm 65 thành viên, được trang bị đầy đủ các phương tiện chuyên chở công nhân, xe cẩu, cùng các bộ công cụ chuyên dụng và một số chủng loại vật tư thiết yếu, cột sắt vận hành tạm, lên đường tăng cường hỗ trợ khắc phục lưới điện bị sự cố sau bão số 10(Bualoi) tại Thanh Chương – tỉnh Nghệ An.

Điện lực miền Bắc đã huy động gần 850 cán bộ công nhân viên hỗ trợ Nghệ An, Hà Tĩnh xử lý sự cố do bão số 10 NEW

Thông tin nhanh từ Tổng công ty Điện lực miền Bắc (EVNNPC) đến 7h sáng 29/9, bão số 10 (BUALOI) đã gây mất điện diện rộng, đặc biệt tại các tỉnh Nghệ An, Hà Tĩnh. Cũng trong sáng nay, EVNNPC đã huy động gần 850 cán bộ, công nhân viên từ các công ty Điện lực khác khẩn trương vào Nghệ An, Hà Tĩnh để hỗ trợ xử lý sự cố do thiên tai.

Công điện số 6221 của EVN về việc tập trung khắc phục thiệt hại do bão số 10 và hoàn lưu sau bão NEW

Ban Chỉ huy Phòng chống thiên tai và Tìm kiếm cứu nạn Tập đoàn Điện lực Việt Nam ban hành Công điện số 6221/CĐ-EVN ngày 29 tháng 9 năm 2025, gửi các đơn vị thành viên về việc tập trung khắc phục thiệt hại do bão số 10 và hoàn lưu sau bão.

EVNCPC khẩn trương khắc phục sự cố điện do bão số 10 tại Quảng Trị NEW

Theo Tổng công ty Điện lực miền Trung (EVNCPC), bão số 10 đã ảnh hưởng nghiêm trọng đến lưới điện khu vực phía Bắc Quảng Trị. Đến sáng 29/9, khoảng 41% số trạm biến áp phân phối mất điện, khoảng 43,5% khách hàng toàn tỉnh bị gián đoạn cung cấp điện. Tổng công ty đã và đang huy động tối đa lực lượng, phương tiện khắc phục sự cố.

Đảng bộ Tập đoàn tham dự Hội nghị toàn quốc quán triệt, triển khai thực hiện 4 Nghị quyết của Bộ Chính trị

Ngày 16/9/2025, tại Hội trường Diên Hồng (Hà Nội), Bộ Chính trị, Ban Bí thư tổ chức Hội nghị toàn quốc quán triệt, triển khai thực hiện 4 Nghị quyết của Bộ Chính trị.

PC Huế: Hoàn thành và bàn giao 05 nhà tình nghĩa cho các gia đình có hoàn cảnh đặc biệt khó khăn

Hưởng ứng lời kêu gọi của Thủ tướng Chính phủ về việc tiếp tục đẩy mạnh xóa nhà tạm, nhà dột nát trên cả nước và chào mừng kỷ niệm 50 năm Ngày thành lập EVNCPC (07/10/1975- 07/10/2025), Công ty Điện lực Huế đã phối hợp với chính quyền địa phương hoàn thành và bàn giao 05 nhà tình nghĩa cho các gia đình có hoàn cảnh đặc biệt khó khăn trên địa bàn.

Công ty Nhiệt điện Duyên Hải tích cực hưởng ứng Cuộc thi “Xanh – Sạch – Đẹp – An toàn tại nơi làm việc”

Hưởng ứng Cuộc thi “Xanh – Sạch – Đẹp – An toàn tại nơi làm việc” do Tổng công ty Phát điện 1 (EVNGENCO1) phát động, Công ty Nhiệt điện Duyên Hải đã triển khai nhiều hoạt động thiết thực, tạo sự chuyển biến rõ rệt về ý thức và hành động trong toàn thể cán bộ, công nhân viên Công ty.

Công ty Cổ phần Điện lực Khánh Hòa tổ chức đối thoại định kỳ năm 2025

Thực hiện quy định của Bộ luật Lao động và Quy chế dân chủ cơ sở tại nơi làm việc, chiều ngày 12 tháng 9 năm 2025, Công ty Cổ phần Điện lực Khánh Hòa (KHPC) đã tổ chức Hội nghị đối thoại định kỳ giữa Ban lãnh đạo Công ty và đại diện người lao động. Đây là hoạt động có ý nghĩa thiết thực; phát huy tinh thần dân chủ, đảm bảo quyền lợi chính đáng và hợp pháp của người lao động.

Công ty Điện lực Lào Cai triển khai hiệu quả công tác sắp xếp, tinh gọn bộ máy tổ chức

Ngày 10/9/2025, Đoàn công tác của Ban Tổ chức và Nhân sự Tập đoàn Điện lực Việt Nam (EVN) do ông Trần Việt Anh – Trưởng ban làm trưởng đoàn đã có buổi làm việc với Công ty Điện lực Lào Cai (PC Lào Cai) và lãnh đạo Tổng công ty Điện lực miền Bắc (EVNNPC) nhằm đánh giá công tác tổ chức, sắp xếp bộ máy sau sáp nhập, đồng thời lắng nghe các kiến nghị về định biên lao động, cũng như cơ cấu tổ chức trong giai đoạn tới.

Thông báo
