Ngày 7/8/2025, Công đoàn Điện lực Việt Nam thăm, động viên công nhân thi công đường dây 110kV Sóc Trăng - Côn Đảo.
Đoàn công tác do ông Uông Quang Huy - Phó Chủ tịch Công đoàn Điện lực Việt Nam - làm trưởng đoàn, cùng với sự tham gia của ông Ngô Thanh Phương - Chủ tịch Công đoàn Ban Quản lý dự án Điện 3, Trưởng Ban điều hành gói thầu xây lắp 1 của Công ty CP Tập đoàn Xây lắp điện 1 (PC1) và đại diện các đơn vị liên quan.

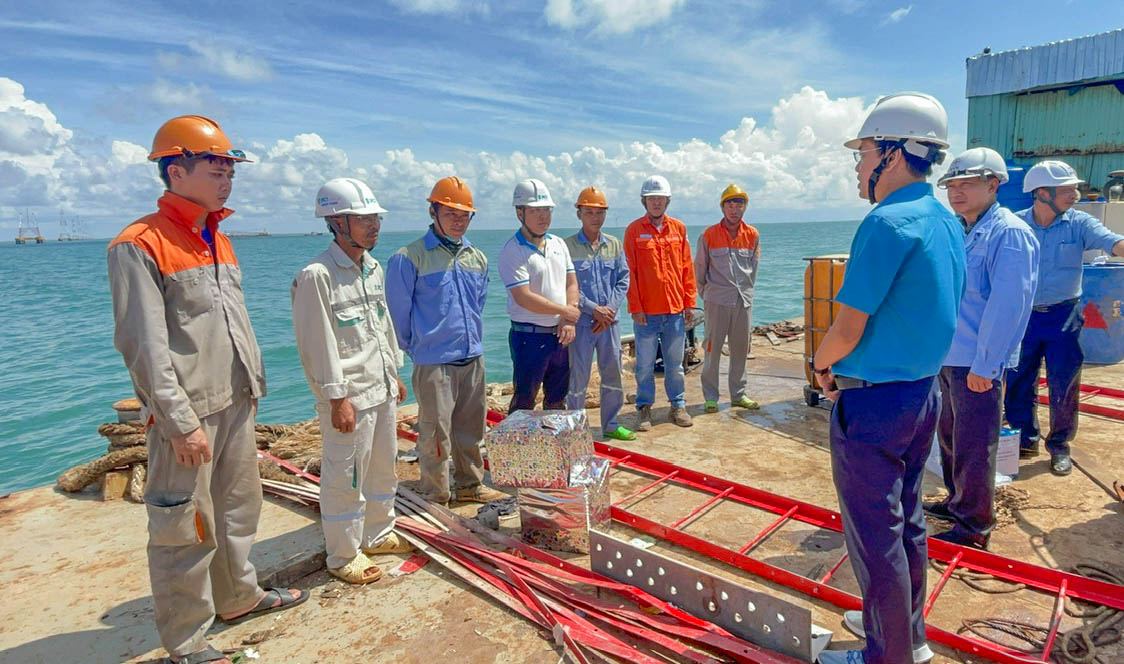

Đoàn công tác của Công đoàn Điện lực Việt Nam thăm hỏi công nhân thi công đường dây 110kV Sóc Trăng - Côn Đảo. Ảnh: V.Lương
Đoàn đã đến vị trí các cột số 28, 29 và 30 thuộc tuyến đường dây 110kV Sóc Trăng - Côn Đảo (đoạn qua phường Vĩnh Châu, TP Cần Thơ). Tại buổi thăm hỏi, ông Uông Quang Huy đã động viên và chia sẻ những khó khăn, vất vả của người lao động. Ông Huy nhấn mạnh tinh thần "vượt nắng, thắng mưa, vượt bão gió" để hoàn thành đúng tiến độ đề ra. "Chỉ còn vài chục ngày nữa, các đơn vị cần tiếp tục nỗ lực phấn đấu để hoàn thành thắng lợi nhiệm vụ chỉ đạo của Thủ tướng Chính phủ. Vinh quang thuộc về những người đúng hẹn" - ông Uông Quang Huy phát biểu.

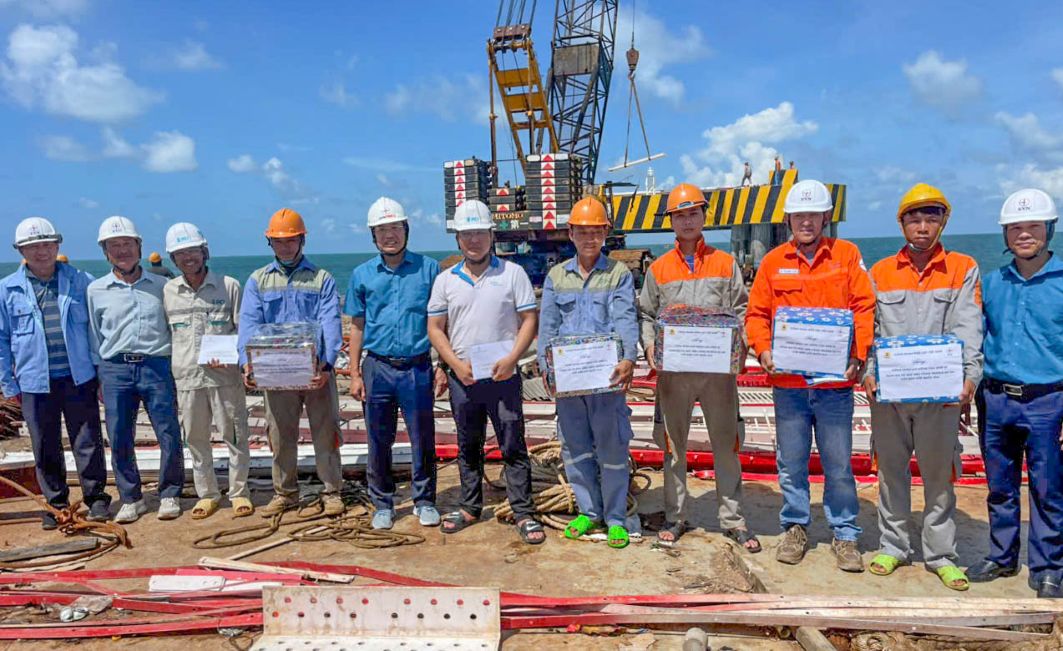

Đoàn công tác trao quà cho công nhân thi công. Ảnh: V.Lương
Trong chuyến thăm, Công đoàn Điện lực Việt Nam đã trao số tiền 60 triệu đồng để thăm hỏi, động viên người lao động. Hành động này không chỉ thể hiện sự quan tâm sâu sắc của tổ chức công đoàn mà còn là nguồn động lực to lớn giúp anh em công nhân vượt qua mọi thách thức, đảm bảo tiến độ và chất lượng công trình.
Theo báo cáo tiến độ, dự án đang bước vào giai đoạn quyết định. Cụ thể, ngăn lộ mở rộng 110kV tại trạm 220kV Vĩnh Châu đã hoàn thành. Về phần đường dây, đã lắp dựng xong 28/32 trụ; kéo dây từ trụ 1 -13; cáp ngầm trên biển đã rải xong; phần trạm GIS đang được lắp đặt.
Từ khi triển khai dự án, Công đoàn Điện lực Việt Nam đã nhiều lần đến công trường, thăm hỏi, động viên công nhân. Ảnh: V.Lương
Dự kiến, dự án sẽ hoàn thành đóng điện vào ngày 18/8/2025. Việc hoàn thành dự án cấp điện lưới quốc gia ra Côn Đảo sẽ mang lại lợi ích kinh tế - xã hội to lớn, góp phần đảm bảo an ninh năng lượng và phát triển kinh tế biển đảo của Tổ quốc.
Trước đó, ngày 8.3, Tập đoàn Điện lực Việt Nam (EVN) phối hợp với Công đoàn Điện lực Việt Nam tổ chức Lễ phát động thi đua hoàn thành các mục tiêu tiến độ thi công Dự án cấp điện từ lưới điện Quốc gia cho Côn Đảo.
Dự án có tổng mức đầu tư 4.923 tỉ đồng. Quy mô dự án bao gồm đường dây 110kV dài 103,7km, trong đó có 17,5km đường dây trên không qua Sóc Trăng (cũ), 77,7km cáp ngầm xuyên biển và 8,5km cáp ngầm trên đảo Côn Đảo. Dự án còn bao gồm việc mở rộng trạm biến áp 220kV Vĩnh Châu và xây dựng trạm biến áp 110/22kV GIS tại Côn Đảo.
Tác giả: Phương Anh
